项目启动会PPT先讲清三件事:这次交付什么、谁接着谁做、满足什么条件才能进入下一步。制作时,把已获批的范围、人员分工和排期整理成材料,再按“目标与边界—交付物—责任接口—关键节点—待决定事项”组织页面。会议结束时,每位负责人都应知道自己第一周要交什么,而不只是记住一个项目名称。
手里已有项目说明和准备记录,可以先把项目材料整理成演示文稿,在博思AIPPT的大纲中调整讲述顺序,再把需要当场确认的条件放到相应页面。下面以一个36工位的办公室搬迁项目为例,演示怎样从材料做到能用于开会的初稿。案例为教学设计。

启动会先对齐执行,不再重讲立项理由
立项会上讨论“值不值得做、是否批准投入”,启动会上讨论“已经决定做,接下来怎样共同完成”。如果预算和项目范围还没有获得确认,应先完成项目立项PPT中的投入与实施方案,避免用一次启动会代替审批。
本例的项目已经获批:将36个工位从原办公区迁到新办公区,原有设备继续使用。本次交付包括工位对应清单、设备搬迁、网络连通测试和使用确认;不包含装修、新设备采购及办公制度调整。行政、IT和各部门联络人需要在同一份演示里看清彼此的接口。
如果开篇只写“提升办公体验,确保搬迁顺利”,参会者仍不知道什么叫完成。可以把它改成:“完成36个工位及其已登记设备的迁移;设备与座位对应明确;通过约定的网络测试;各部门确认使用问题并有负责人跟进。”这句话同时给出对象、结果和完成依据。
Atlassian的项目启动说明也把目标、范围、角色和沟通方式作为团队对齐的内容。用于PPT时,不必照搬会议议程,把这些内容写成参会者能确认的具体事项即可。
先把四份材料变成一张信息清单
本例的原材料是获批范围说明、座位安排表、设备登记表和各负责人的准备记录。不要把整份表格缩小后贴到幻灯片上,先选出会影响安排的信息。
| 原材料 | 提取到PPT的内容 | 容易遗漏的条件 |
|---|---|---|
| 获批范围说明 | 36工位迁移;保留原设备;本次交付和排除项 | 装修与新设备采购不在本次范围 |
| 座位安排表 | 部门、工位编号、接收联络人 | 人员变动后由谁更新对应关系 |
| 设备登记表 | 设备编号、原位置、新工位、搬迁确认人 | 不能用“已打包”代替“已对号交付” |
| 准备记录 | 网络测试、搬运窗口、现场接收、异常跟进 | 未确认的事项不能写成已完成 |
整理时保留状态差别。例如,IT记录是“计划在搬迁前进行网络测试”,页面上就不能写“网络已就绪”。把它写为“IT完成测试并提交结果后,项目负责人确认是否放行搬迁”,后续安排才有明确依据。
输入生成工具前,用工位编号替代员工姓名,删去个人联系方式和无关资产信息。演示只需呈现会影响任务协同的内容,完整设备明细仍留在团队管理的原文件中。
用六页内容讲清本次搬迁
这个项目可以用六页主体内容,加一张封面。页数不是固定要求;如果一个责任接口需要更多说明,可单独展开,但不要为了凑页数增加泛泛的“项目背景”。
- 目标与边界:36工位迁移;做什么、不做什么;完成时应留下哪些确认记录。
- 交付物:工位对应清单、设备交接清单、网络测试结果、使用问题清单。每项写明接收人。
- 人员接口:行政组织、IT测试、部门联络人确认人员与座位,项目负责人处理跨部门待定事项。
- 顺序与条件:清单确认后再编号打包,网络测试通过并获放行后再进入搬迁,现场对号后再做使用确认。
- 需要当场决定的事:搬运窗口、测试完成时间、异常升级联系人;尚未决定的内容明确标出。
- 首周行动:列出负责人、交付物和约定时间,并说明下次同步时看什么证据。
六页不是同一段计划的不同排版。交付物页回答“交什么”,人员页回答“谁交给谁”,顺序页回答“什么没完成就不能往下做”。若三页都只写“行政负责、IT配合、部门支持”,信息就没有展开。

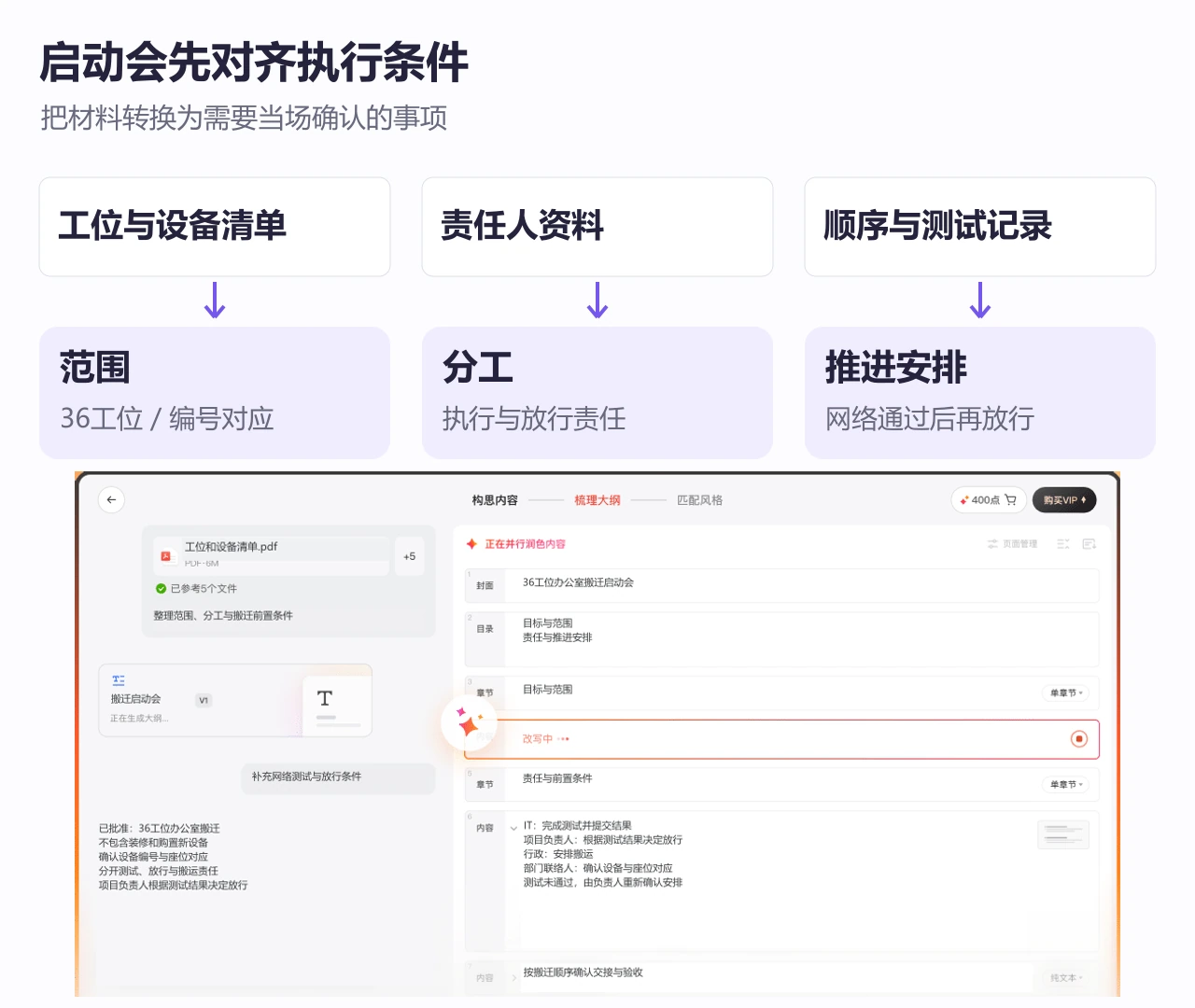

在博思AIPPT里先调整大纲,再安排页面
把上面提取的信息整理成一份项目材料,保留“已确认”“待决定”和“前置条件”这些限定,再从文档生成入口制作初稿。生成后先看大纲是否对应这次会议,不要一开始就逐页更换装饰图。
本例的输入说明可以这样写:
制作办公室搬迁项目启动会PPT,面向行政、IT及部门联络人。项目已获批,涉及36个工位,保留原设备,不含装修和新设备采购。主体内容按目标边界、交付物、人员接口、顺序条件、待决定事项和首周行动组织。将网络测试通过列为搬迁放行前置条件;时间尚未确定的地方写待会议确认,不补造日期。

在大纲里,先删去与本项目无关的“市场环境”“投资回报”等通用章节,把“项目计划”拆成顺序条件与首周行动。如果工具生成了“周五全部完成”这样的句子,而材料没有这一承诺,就改回“搬运窗口待会议确认”。这里要修正的是事实状态,而不只是措辞。
随后选择文字层级清楚的版式。范围页适合两栏,左侧放本次包含,右侧放不包含;分工页适合简短表格;顺序页用几段有先后关系的内容。完整资产表不需要进入演示,可以在发放材料时提供。
如果这是第一次从材料开始制作整套演示,可结合PPT从大纲到页面的制作流程安排生成与编辑顺序。本例的重点仍是先把责任和依赖说清。

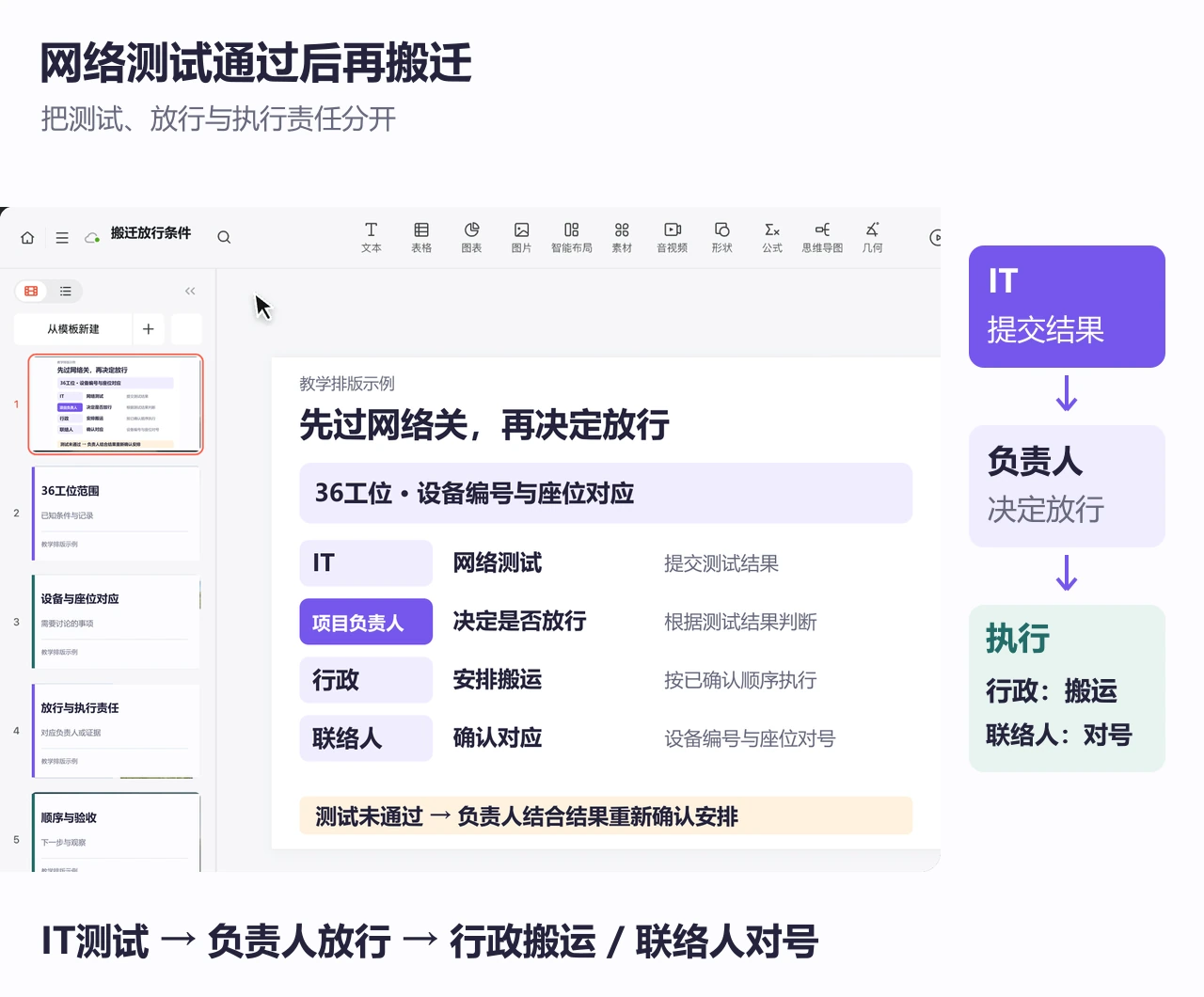

最值得单独做的一页:网络测试通过后再搬迁
“各部门按计划推进”很难指导执行。把一个可能卡住后续工作的条件展开,团队才能知道何时等待、何时交接。
| 条件或动作 | 负责与接收 | 完成依据 |
|---|---|---|
| 36工位与设备编号对应确认 | 部门联络人提供信息,行政汇总 | 确认后的对应清单及版本 |
| 按团队约定范围完成网络测试 | IT执行,项目负责人接收结果 | 测试结果与未解决问题 |
| 确认是否进入搬迁 | 项目负责人作出决定,行政安排后续 | 放行结论及适用范围 |
| 现场对号与使用问题登记 | 行政协调,部门联络人确认,IT跟进技术问题 | 交接记录及未关闭问题负责人 |

编辑这一页时,突出“测试结果→放行决定→后续搬迁”的依赖,并把行政、IT、部门联络人的责任分开。不要画成大家同时出发的三条箭头,否则先后关系会被隐藏。
如果测试未通过,页面需要保留另一个分支:IT列出未解决问题,项目负责人重新确认安排,行政据此调整搬运窗口。这里不必预设一定延期或一定能局部搬迁;应说明由谁结合结果作决定。图上写“等待放行”,比写“确保如期完成”更能帮助执行。
把讨论留在待决定页,把结果写回行动页
启动会可以保留三项需要现场确认的内容:设备清单的最后确认时间、网络测试完成时间和搬运窗口。每项旁边写明决定所需的信息,避免大家只讨论一个没有依据的日期。
例如,搬运窗口尚未确认时,写“待IT说明测试安排、行政说明可用搬运窗口后确定”,而不是让演示工具自动生成一个星期五。会上得到结论后,再将时间和负责人写回行动页,让会后的版本与实际决定一致。
首周行动也要能交付:行政汇总清单版本;部门联络人确认工位与设备对应;IT提交测试安排;项目负责人处理影响后续的待定项。用“整理清单并请部门确认”替代“加强沟通”,用“提交测试结果”替代“保障顺利”,参会者才知道下次需要拿什么回来。
下次同步时,沿用这份启动会PPT里的交付物名称和状态定义。如果已经开始执行,再转入进度汇报,不必每周重新讲一遍启动背景。
启动会PPT里几个容易混淆的地方
排期还没定,能不能先做PPT?
可以先把任务顺序和前置条件做出来。未定时间明确留为待决定事项,并写清由谁补齐。不要把示例日期混进正式承诺,会议本身就可以用于确认这些安排。
是否需要放一张完整的职责矩阵?
跨部门关系复杂时可以放,但不是越多字母越专业。本例先说清谁提供信息、谁接收结果、谁作决定,已经比“共同负责”具体。没有在团队中统一含义的缩写,不宜只放字母让参会者猜。
PPT做好,是否就等于项目已经启动?
演示稿只是沟通材料。负责人还需要确认会议决定、可用资源和后续任务的接收情况。可以让各部门联络人复述自己接下来要交什么,发现理解差异后当场修改行动页。
准备这类演示时,先拿已获批范围和准备记录,用博思AIPPT制作项目启动会初稿,再优先完善“网络测试—放行—搬迁”这一关键页面。能让团队据此开始协同,启动会PPT就完成了它最重要的工作。
