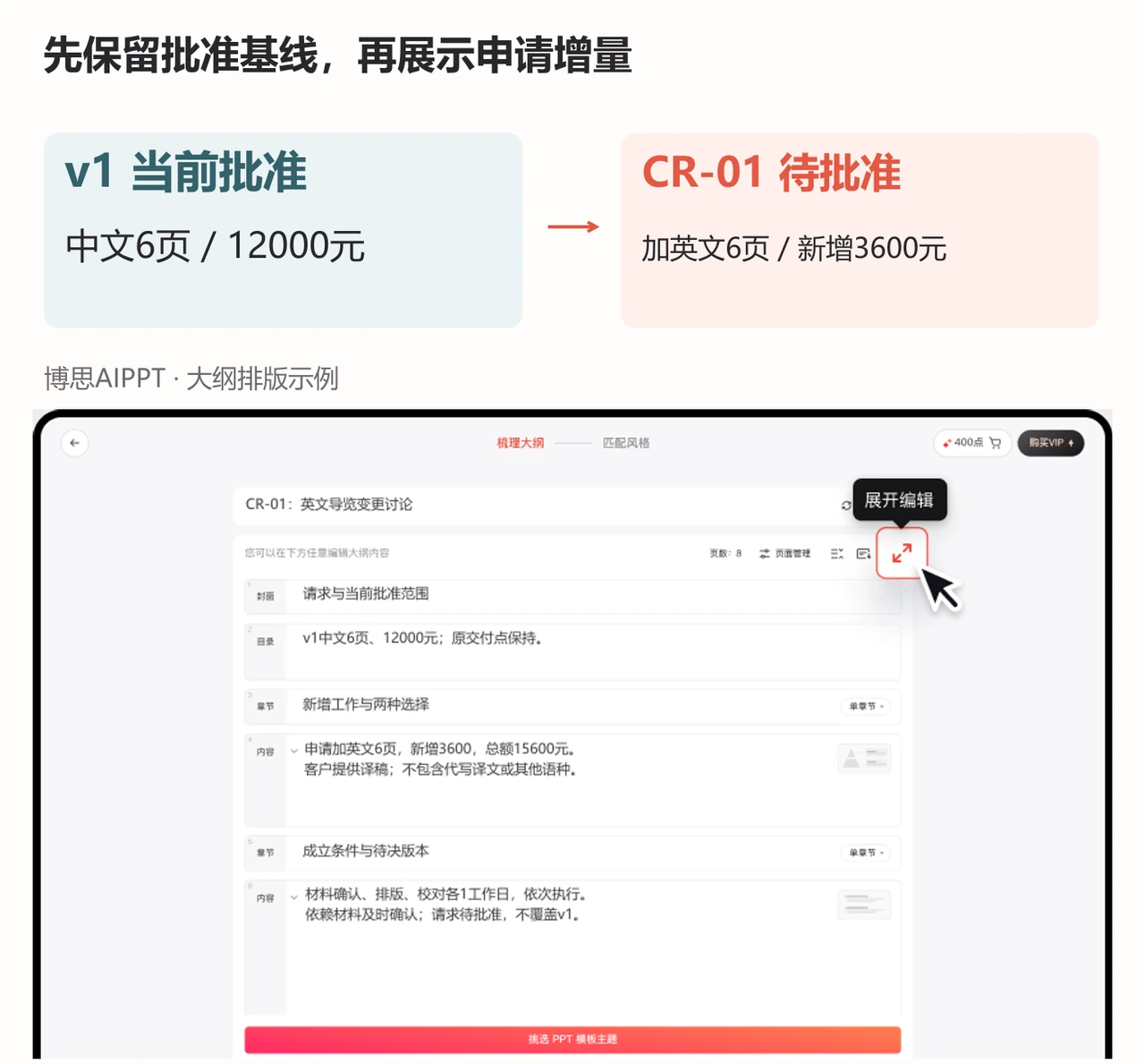

项目变更PPT先对照当前已批准的范围、日期和预算,说明这次要增加、删除或调整什么,再列对工期、费用与交付条件的影响,最后提出明确的待决事项。申请中的方案不要覆盖原基线;只有获得相应批准后,才更新执行版本并通知受影响的人。
把批准版本、变更请求和影响估算整理成一份材料后,可以用博思AIPPT的文档生成路径组织演示。工具帮助讲清变化,不能代替工作量估算、合同确认或项目审批。

先展示v1,再说明CR-01要改哪里
以下采用原创虚构案例:某展览导览项目当前批准版本为v1,交付中文导览6页,预算12000元,交付点为12月10日。客户提出增加英文导览6页,并由客户提供英文译稿。项目组将请求记为CR-01;此时请求已提出,但没有被批准。
封面后的第一张内容页可写:“申请评估增加英文6页;是否采用待本次决定。当前仍按v1的中文6页执行。”下面再展示变更前后的范围,避免整份PPT看上去已经默认双语交付。
| 对象 | 当前批准的v1 | CR-01申请内容 |
|---|---|---|
| 交付物 | 中文导览6页 | 增加英文导览6页,中文范围不变 |
| 输入材料 | 已确认的中文内容 | 客户另提供英文译稿并确认内容 |
| 当前不包括 | 英文制作 | 新增申请也不包括代写译文、其他语种或增加中文页数 |
| 状态 | 已批准、当前执行版本 | 待评价与决定,不是新基线 |
范围表必须写出没变的内容和不包括的内容。“增加英文版本”可能被不同人理解成译文制作、版式适配、网站更新或印刷服务,本例只申请英文导览页面的制作,不应让一句笼统描述带入其他工作。
3个工作日来自依赖顺序,不是把人天直接换成日期
本例影响估算有明确前提:现有团队在原交付点前已经安排中文工作,新增英文任务最早从原交付点后开始;英文材料确认、页面排版和最终校对需要依次进行,每项各占1个工作日。客户按约定时间参与确认,才形成连续3个工作日的教学排期。
- 第1个工作日:确认英文材料完整,术语与中文页对应;材料未确认,后续时间不能照原估算成立。
- 第2个工作日:完成英文6页排版,检查长文本、图注与页码对应。
- 第3个工作日:完成约定校对与修改确认,满足条件后交付。
这里的“顺延3个工作日”来自前后依赖和可用时间,不是因为3个人各工作一天,也不是所有项目都可以靠增加人员缩短到一天。正式变更需要核对人员安排、任务可否并行、客户反馈时间和当地工作日历。本例不直接把12月10日加三个自然日作为新日期。
费用同样拆开:材料对应检查600元、英文排版1800元、约定校对1200元,新增3600元;原12000元加新增3600元,方案总额15600元。这些是示例估算,不是行业报价。增加轮次、客户迟交材料或扩大范围的处理条件,应另行明确,不能默认为3600元已经包含所有后续修改。
不要只给“同意”一个选项,也别虚构无代价赶工

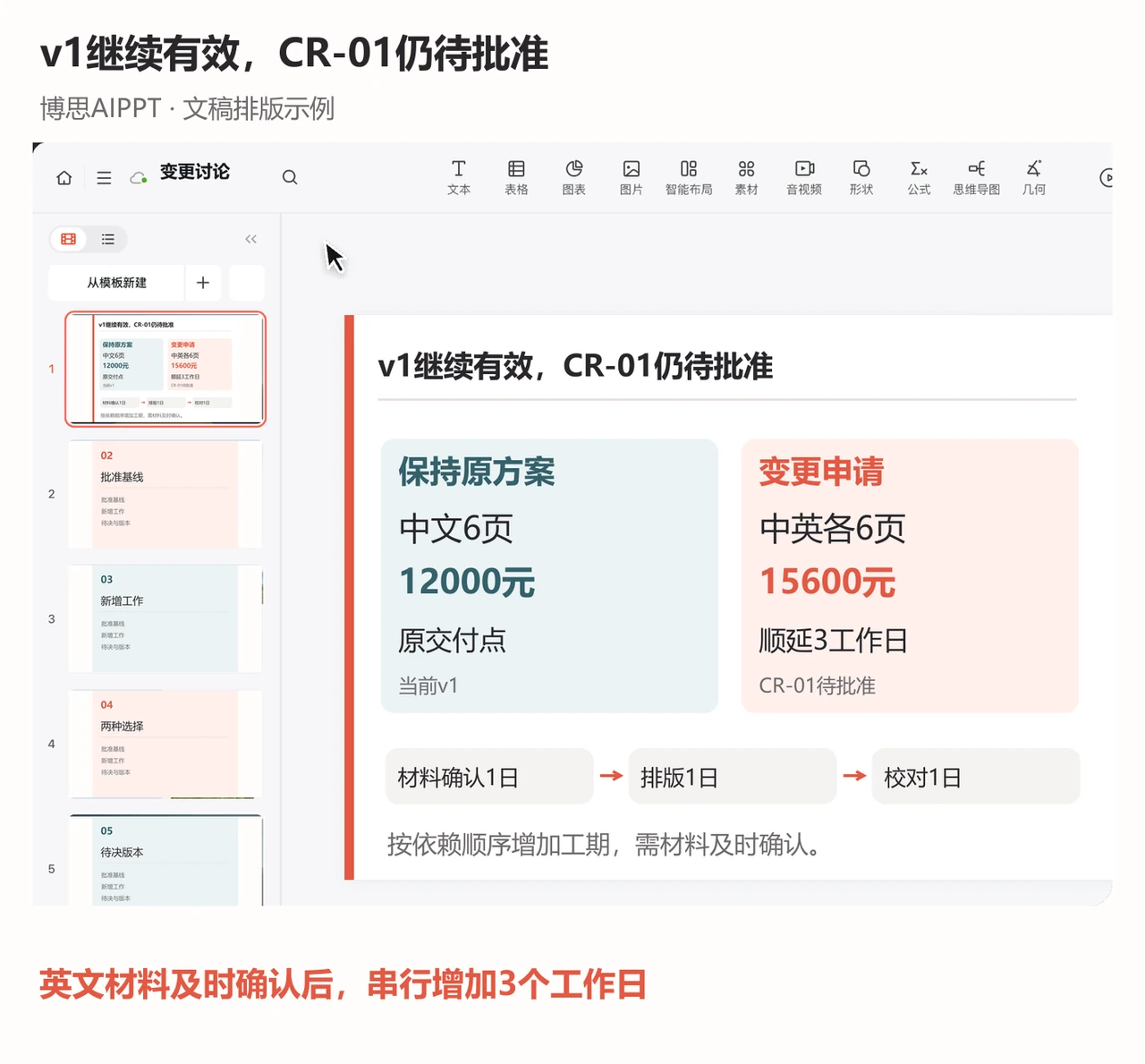

本次可以先比较两种资料足够的选择。若有人提出“保持日期、增加英文、费用不变”,应要求补上可执行的人力与时间安排,而不是直接将它排成最优方案。
| 选择 | 交付内容与金额 | 时间与代价 |
|---|---|---|
| 保持当前方案 | 中文6页,12000元 | 保持原交付点;本次不提供英文版本 |
| 批准CR-01 | 中英各6页,共15600元 | 按当前估算顺延3个工作日;依赖英文材料及时确认 |
还可以暂缓决定,先补充材料或探索分批交付,但要说明补什么、由谁补、什么时候再决定。分批交付也会影响审核与使用安排,不能只是把表格标题换成“灵活方案”就认为没有成本。
APM的变更控制说明围绕已批准基线,对请求进行记录、评价,并作批准、拒绝或暂缓决定。这里采用的是这一决策顺序;具体谁能批准及金额权限,仍按项目自己的约定执行。
风险、问题和变更请求分别放,避免同一件事讲三遍
“英文材料可能迟到”是会影响方案成立的风险;“今天约定的材料没有收到”是已经发生的问题;“需要因此调整批准的交付日期”则可能形成变更请求。三者会相互关联,但不能把风险清单直接改个标题当变更PPT。
本篇重点是CR-01相对v1改变了什么,以及负责人要怎样决定。如果还要报告交付风险,可以用项目风险的触发条件与应对方法补充对应事项;如需介绍项目整体情况,则先用项目进度中的计划差距与行动给简短背景,不在变更汇报里重讲整份项目历程。
六段材料足够组织这次讨论
输入文档按本次请求、批准基线、新增工作、两种选择、成立条件、待决与版本六段整理。每段都保留CR-01编号,金额写明原额、新增额与方案总额,时间使用“原交付点后3个工作日”的条件说明。

给博思AIPPT的任务要求可写:“制作CR-01变更讨论稿;当前v1为中文6页、12000元,申请增加英文6页;新增3600元,总15600元;按顺序增加3个工作日,依赖材料确认;请求待批准,不生成已获同意或英文已完成的表述。”
大纲生成后检查v1是否仍被标为当前版本,新增工作是否与原范围混在一起。编辑页面时,把两个选择并列,费用与时间使用相同位置,待批标签放在新增方案旁。不要只突出新增英文的漂亮成稿,却将延期与费用缩成小字。

会后更新哪份文件,由决定结果来确定
若请求获批,记录批准人、日期、范围与附带条件,再按流程更新交付范围、排期、预算及相应沟通材料;v1作为历史版本保留,新的执行版本应能追溯到CR-01。若被拒绝,保留拒绝结果与原因,继续执行v1。若暂缓,记录需补材料和下一次决定时间,不把“会后再说”当成批准。
结束前请参会者确认三件事:现在批准的仍是什么、今天决定改变什么、哪些条件尚未满足。三个答案一致,这份PPT才真正把变更从一个模糊要求,变成可执行、可追溯的决定。
