可行性研究PPT用AI制作,先列出不能妥协的条件,再让3种备选方案用同一组证据回答“能不能做”,最后呈现尚缺什么依据。不要先选一个看起来漂亮的方案,再补一页风险说明;一项硬条件不满足,不能靠其他项目的高分抵消。

把需求记录、场地资料与测算条件整理好后,可用博思AIPPT的文档生成PPT功能组织比较稿。AI帮助提取结构和生成页面,需求是否成立、条件是否满足,仍由掌握材料的人判断。

现有房间、整租场地和合作场地按时间、容量与费用比较

先把“值得做”改成可以验证的问题

下面用一个虚构的社区晚间课程项目说明。团队想在4周内开课,每月安排30场、每场2小时;指定的两个晚间时段需要同时使用两间教室。场地相关支出的测算上限为每月9,000元。这些是教学设定,不是真实项目报价,也不是已经得到验证的市场需求。

研究要回答的不是“社区课程前景好不好”,而是:在上述时间、容量与支出条件下,现有房间、整租场地、合作场地三条路径,是否至少有一条能够成立?把问题限定到能调查的范围,才能看出缺的是事实,还是方案本身有问题。

第一页可以写:“目前没有一条路径已证实满足全部开课条件;建议先核实合作场地的可用时段。”这并不等于宣布项目失败。可行性研究允许得出“暂不能决定”,前提是说清阻碍判断的证据,以及补齐它需要做什么。

把硬条件和可协商偏好分成两列

本例的硬条件包括启动时间、并行教室数和月度场次数。交通便利、装修风格、桌椅新旧可以影响体验,但在这次研究中属于偏好。若项目负责人愿意改变某项硬条件,应留下修改后的需求版本,而不是在评分表里悄悄降低权重。

待判断的问题本例判定条件需要的材料
来不来得及4周内可开始使用场地交接安排与不可用日期
排不排得下指定时段有2间可同时使用的教室,每月合计30场逐时段可用表,不只是一张房间照片
支出条件是否成立按同样30场、每场2小时测算,不超过9,000元费用组成、计费时长及未包含项目
使用体验如何在通过前述条件后再比较交通、设备、布置和现场使用记录

资料表里最好同时保留“提供者、记录日期、证据状态”。场地负责人说“应该有空”只是线索,不能直接变成“全部时段已确认”;示意照片也不能证明同一时间确实有两间房可用。

3种方案放在同一张表,不先算综合分

假设团队收集到下面这组教学材料。A方案使用现有房间;B方案整租新场地;C方案向合作场地按场预约。费用数字只说明比较方法,不用于推断真实市场价格。

路径时间与容量证据统一口径下的费用当前判断
A:现有房间可立即使用,但只有1间教室每月3,000元,按30场分摊不满足指定时段2间并行的条件
B:整租场地有2间教室,但预计8周后才能交接每月8,000元;启用准备费用另列不满足4周内启动的条件
C:合作场地4周内可用;已确认12场,其余18场未确认按每场300元、30场测算为9,000元费用测算达到上限,容量仍待证明

这张表最重要的结论是:便宜不等于可行,有两间房也不等于指定时段可用。C的9,000元是30×300的条件测算,不代表已经预订了30场,更不代表所有额外费用都已包含。若有交通、布置或其他费用,需要补充对应列项,不能把未知项自动当成0。

如果直接给A、B、C打综合分,A可能因为便宜而胜出,B可能因为设施好而胜出,却都无法按原需求开课。先展示硬条件是否满足,再在合格方案中比较偏好,读者才不会把一个高分误读成可执行的答案。

让PPT大纲跟着判断走,而不是照搬报告目录

整理文档时,可按“决策问题—需求条件—方案证据—缺口—下一次判断”分段。将原始资料中冗长的场地介绍留作附录,正文只保留影响结论的内容。在PPTGO导入材料后,先看大纲有没有把“未确认”改成确定事实,再继续生成页面。

可使用这样的任务说明:“制作一份供项目组讨论的可行性研究PPT。保留A、B、C三条路径;先比较启动时间和容量硬条件,再讨论费用。C方案只确认12场,不能写成30场已落实;不要为缺失资料补数字。建议页给出下一步调查,不替团队决定全面启动。”

本例适合用5张内容页:第1页给当前结论,第2页讲清硬条件,第3页比较三条路径,第4页单独展示C方案的时段缺口,第5页安排证据补齐。封面和附录另计。若大纲出现三页相似的“方案优势”,可合并为一张对照表,把节省出的篇幅留给真正影响决策的缺口。

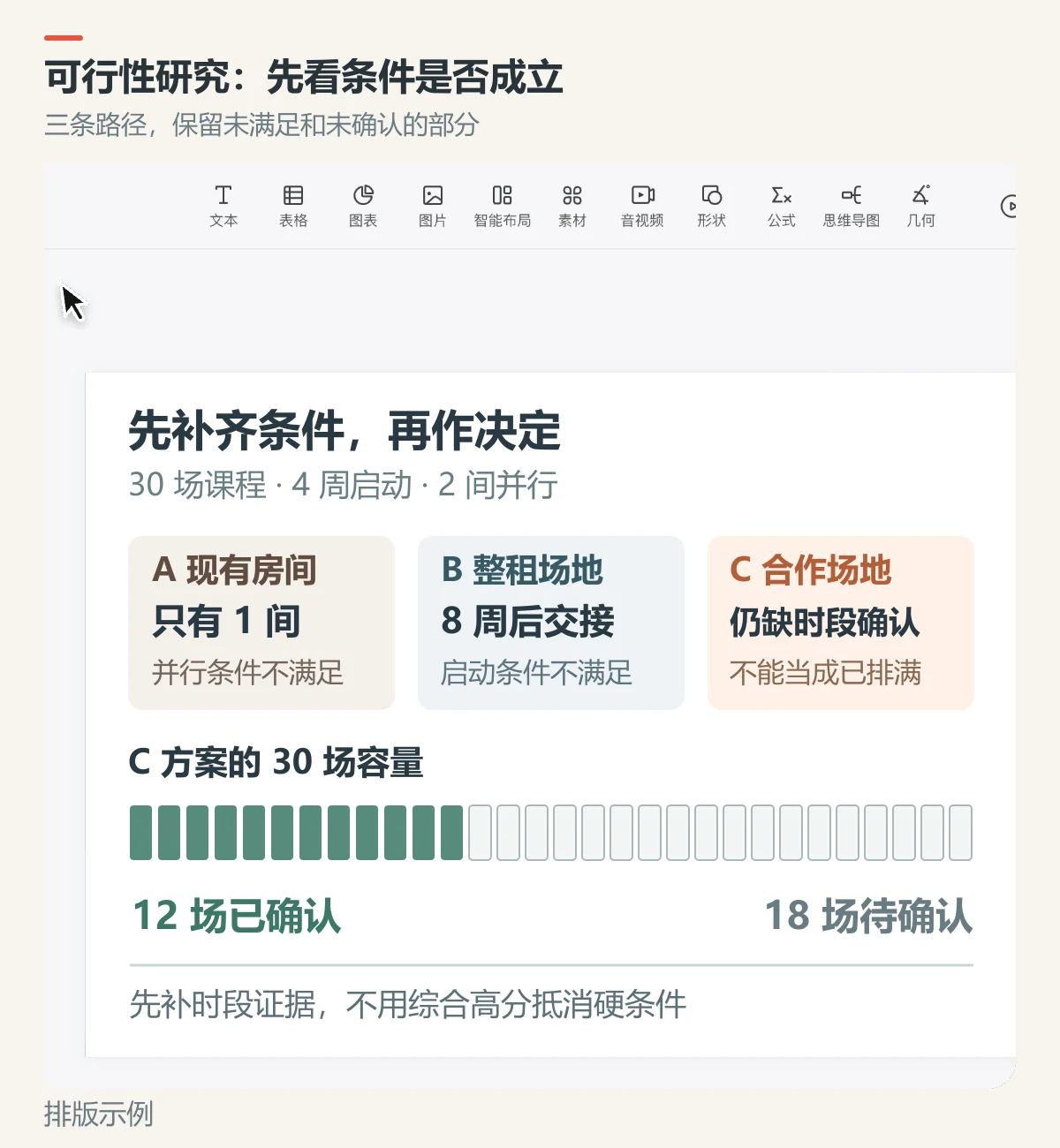

在PPTGO编辑三种场地方案比较页,区分已确认12场和待确认18场

在编辑区,把比较页标题写成“3条路径均有未满足或未证实的条件”,不要使用“最佳方案推荐”。C方案可以用12个已确认场次和18个待确认场次的分组示意,但两部分必须采用不同标记;不要把待确认部分画成已经排满的预约表。

初稿如果把“可能可行”写成“确定可行”,怎样改

假设一页生成了“合作模式满足30场需求,建议立即开展”。先修正句子里的事实,再调整版式:改成“合作模式已确认12场,其余18场待确认;先补齐时段安排,再判断是否满足原需求”。这比在页脚加一句“仅供参考”更有效,因为错误就出在主结论,而不是免责声明不够多。

还有一种有效的讨论方向是改变需求:先试行12场,或把启动时间延后。但这属于新的方案条件,必须分别呈现。不能在原要求写30场、结论却按12场宣布可行;“缩小试行规模”和“按原规模执行”应有不同的大纲与下一步。

最后一页列出三个待办:场地联络人确认剩余18场的时段;项目负责人决定12场试行是否有业务意义;费用负责人补齐当前测算外的项目。资料齐全后更新同一张比较表。如果下一次会议已经要申请预算和资源,再衔接项目立项PPT的预算与实施计划,不要把可行性调查和立项申请混成同一份结论。
